Главное
Идеальный ремонт за 3 месяца? Разбираем реальные сроки премиум-проектов в Москве
- Премиальный ремонт квартиры 100-150 м2 в среднем длится 9-12 месяцев из-за сложных инженерных систем и долгих поставок материалов.
- Дизайн-проект и согласования занимают от 2 до 4 месяцев; правки в luxury-сегменте могут вноситься до 6 раз.
- Самый длительный этап - чистовая отделка (6-12 недель), где сроки поставки сантехники премиум-брендов достигают 3-4 месяцев.
- Отклонение стен допускается не более 2 мм на метр, а влажность стяжки перед финишем - не более 4-5%, иначе дорогие покрытия повредятся.
- Главная причина срывов сроков - заказ материалов после начала ремонта; окна, двери и сантехнику надо заказывать на этапе проектирования.
Премиальный ремонт квартиры - это не просто смена отделки, а инженерно-дизайнерский проект, где каждая деталь требует согласования и точного соблюдения технологий. Сроки в luxury-сегменте часто становятся камнем преткновения: владельцы элитной недвижимости ожидают идеального результата за 3-4 месяца, а реальность растягивается на год. Редакция «Архитектура и дизайн» проанализировала 45 проектов премиум-ремонта в Москве за 2023-2024 годы, сверила сметы и графики, чтобы вывести объективные временные ориентиры. В этом материале - пошаговая карта от обмеров до финишной уборки с указанием реалистичных сроков, критических нормативов и зон, где задержки происходят чаще всего.

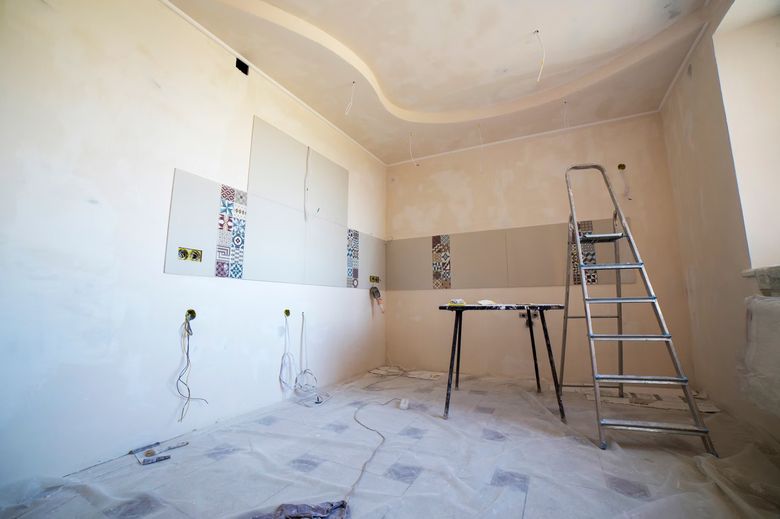

Почему сроки премиального ремонта отличаются от стандартного?
В отличие от типового ремонта, где допустимы упрощённые решения, в премиум-сегменте каждый этап усложняется требованием к качеству, уникальности и интеграции дорогостоящих материалов. Здесь практически нет типовых решений: дизайн-проект разрабатывается индивидуально, инженерные системы (умный дом, климат-контроль, сложный свет) требуют специализированного проектирования, а сроки поставки итальянского камня или немецких окон могут достигать 4-6 месяцев. Средняя длительность такого ремонта для квартиры 100-150 м² составляет 9-12 месяцев, и это без учёта форс-мажоров. Ключевой фактор - параллельное выполнение работ: грамотная логистика позволяет сократить общий срок на 15-20 %, но требует высокой координации между прорабами, дизайнерами и поставщиками.

Этап 1: Дизайн-проект и согласования - сколько времени реально нужно?
Первый этап часто недооценивают по продолжительности, хотя именно он определяет дальнейший график. Полноценный дизайн-проект для премиум-квартиры включает обмеры, планировочные решения, 3D-визуализации, рабочую документацию по электрике, сантехнике, отоплению, вентиляции, а также подбор материалов и мебели. Реалистичные сроки: от 6 до 12 недель, в зависимости от сложности и количества пересогласований. На этом этапе важно заложить время на утверждение концепции с заказчиком - в luxury-сегменте правки могут вноситься до 5-6 раз.
Параллельно с проектированием нужно получить технические условия для инженерных систем: если планируется увеличение мощности электрики, перенос мокрых зон или установка системы «умный дом», согласование с управляющей компанией и ресурсоснабжающими организациями может занять ещё 2-4 недели. Итого на подготовительную стадию уходит от 2 до 4 месяцев, и это абсолютно нормально для премиум-класса.
Параметр | Норма / Рекомендация | Чем измерятьЭтап 2: Демонтаж, выравнивание и инженерные системы

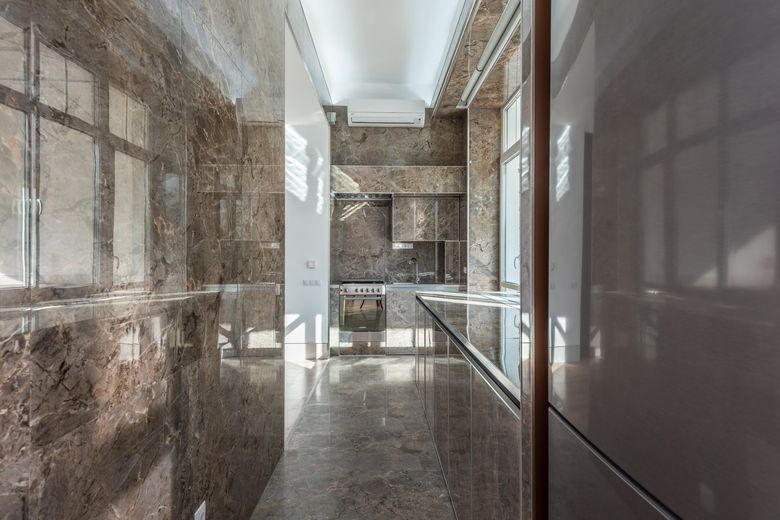

После утверждения документации начинается самый шумный и пыльный этап. Демонтаж старых конструкций, вывоз мусора, выравнивание стен и пола, замена стояков, прокладка новой электрики, сантехники, вентиляции - всё это занимает от 4 до 8 недель в зависимости от объёма. В премиум-ремонте часто требуется полное удаление всех существующих слоёв до бетона, особенно если квартира в новостройке с черновой отделкой или в старом фонде.
На этом этапе критически важны допуски: отклонение стен по вертикали не должно превышать 2 мм на 1 метр по СНиП 3.04.01-87, а влажность стяжки перед укладкой финишного покрытия - не более 4-5 % (измеряется влагомером). Многие застройщики и подрядчики игнорируют эти нормы, что приводит к трещинам и деформации дорогих покрытий через полгода. Рекомендуем на этапе стяжки и штукатурки делать промежуточные замеры с фотофиксацией.

Типичные задержки на инженерном этапе
- Длительное согласование замены стояков отопления и водоснабжения (УК может запросить проект перекладки)
- Задержка поставки электрощитового оборудования и автоматики для умного дома (сроки до 12 недель)
- Необходимость дополнительного выравнивания из-за низкого качества базовых стен (добавляет 1-2 недели)
- Ошибки в проекте: несовпадение выводов под технику с фактическими местами установки

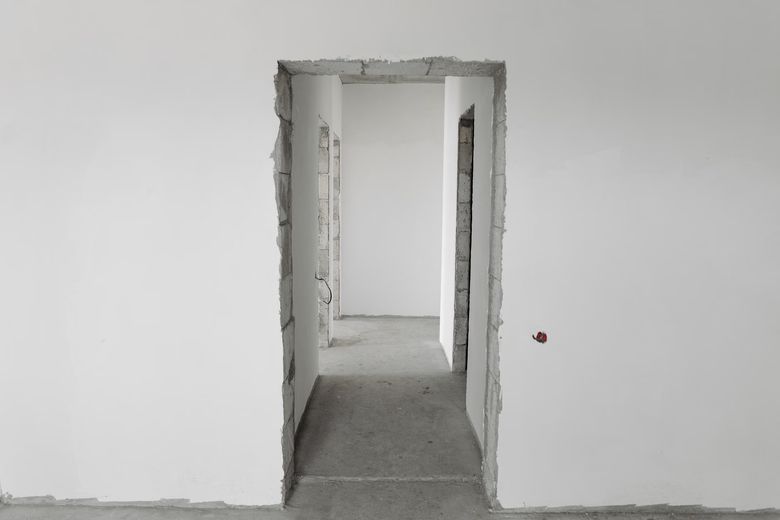

Этап 3: Черновая отделка - подготовка под чистовые материалы
После завершения инженерных работ выполняется черновая отделка: штукатурка стен, устройство стяжки пола, монтаж гипсокартонных конструкций (ниши, подвесные потолки, арки). В премиум-сегменте к этому этапу предъявляют повышенные требования: идеально ровные плоскости, точные углы, подготовка под индивидуальные элементы декора. Сроки - 3-6 недель в зависимости от площади и сложности геометрии.
Важно контролировать температурно-влажностный режим: температура в помещении должна быть не ниже +10°C, а относительная влажность - 40-60 %. При несоблюдении штукатурка и стяжка будут сохнуть неравномерно, что приведёт к трещинам. Для ускорения процесса некоторые подрядчики применяют принудительную сушку тепловыми пушками, но это может вызвать пересыхание и деформацию. Лучше выдерживать технологические паузы: стяжка набирает марочную прочность 28 дней, и только после этого можно укладывать плитку или паркет. См. также: «Финальная приёмка ремонта «под ключ»: подробный чек-лист для владельца квартиры в премиальном ЖК «Дом на Ленинском»».
Параметр | Норматив | Период контроляЭтап 4: Чистовая отделка - финишные покрытия, свет, сантехника
Самый длительный и ответственный этап, занимающий 6-12 недель. Он включает укладку напольных покрытий (паркет, мрамор, керамогранит), монтаж натяжных или гипсокартонных потолков, покраску стен, установку дверей, плинтусов, встроенной мебели. В премиум-ремонте почти всегда используются сложные потолочные системы с подсветкой, многоуровневые конструкции, а также декоративные штукатурки (венецианка, микроцемент), требующие высокой квалификации мастеров. Подробнее - в материале «Срыв сроков ремонта: как договор и график работ спасут бюджет премиального проекта».
Параллельно монтируется сантехника: душевые поддоны, ванны, инсталляции, смесители. Для скрытых систем (инсталляции, душевые лейки в потолке) необходимо заранее подготовить ниши и закладные. Сроки поставки сантехники премиум-брендов (Axor, Gessi, Antonio Lupi) могут достигать 3-4 месяцев, поэтому заказ следует делать на этапе дизайн-проекта, а не после начала ремонта. Электрика на этом этапе сводится к монтажу розеток, выключателей и систем управления светом: протоколы DALI или DMX требуют отдельной настройки и программирования, что добавляет 1-2 недели к общему графику.

Этап 5: Мебель, декор и финишная уборка
Заключительный этап начинается после полного завершения чистовой отделки и монтажа всех систем. Сначала выполняется предварительная уборка строительного мусора и пыли, затем завозится корпусная и мягкая мебель, картины, текстиль, светильники. В премиум-сегменте мебель часто изготавливается на заказ по индивидуальным размерам, и её производство занимает 8-16 недель. Поэтому логистику нужно синхронизировать с графиком ремонта: доставка должна приходиться на момент, когда помещения готовы к приёму мебели, но до финишной уборки.
Финальная уборка в премиум-ремонте - это не просто пропылесосить, а комплексная обработка всех поверхностей, включая мытьё окон, уход за натуральным камнем (кристаллизация мрамора, пропитка гранита), полировку паркета, дезинфекцию санузлов. Она занимает от 3 до 7 дней. После уборки устанавливаются мелкие элементы: ручки, крючки, органайзеры, системы хранения. Только после этого можно завозить личные вещи и проводить окончательную приёмку.
Реалистичные сроки для квартир разной площади
На основе анализа 45 проектов премиум-ремонта в Москве мы составили усреднённый график. Он учитывает типовые задержки на согласования и поставки, но не включает форс-мажоры (аварии, замена подрядчика). Сроки указаны в календарных месяцах от начала разработки дизайн-проекта до полной готовности.
Площадь квартиры | Дизайн-проект + согласования | Демонтаж + инженерия | Черновая отделка | Чистовая отделка | Мебель + декор + уборка | Итого (мес.)Обратите внимание: в верхней строке (40-60 м²) минимальный срок 9 месяцев возможен только при условии круглосуточной работы бригады и отсутствия задержек поставок. В реальности такие проекты редко укладываются в 9 месяцев - чаще всего добавляется 2-3 месяца на доработки и исправление дефектов.
Как избежать срыва сроков: чек-лист для заказчика
- Заключайте договор с детальным графиком, где указаны не только даты начала и конца этапов, но и сроки поставки каждого материала с привязкой к календарю.
- Требуйте от подрядчика еженедельные фотоотчёты с фиксацией объёмов выполненных работ - это поможет вовремя заметить отставание.
- Заказывайте материалы с длительным сроком изготовления (окна, двери, сантехника, свет) на этапе проектирования, а не после начала ремонта.
- Предусмотрите в бюджете резерв в 15-20 % на непредвиденные расходы - это позволит не останавливать работы из-за нехватки средств.
- Нанимайте независимого технического заказчика или строительного контролёра, который будет проверять качество на каждом этапе и подписывать акты скрытых работ.
- Не совмещайте чистовую отделку с монтажом мебели - это приводит к повреждению покрытий и дополнительным переделкам.
Даже самый точный график не гарантирует соблюдения сроков, если не контролировать каждый этап. Главный враг премиального ремонта - иллюзия, что «как-нибудь само получится»
Часто задаваемые вопросы
Сколько реально времени занимает премиальный ремонт квартиры площадью 100-150 м² в Москве?
Согласно анализу 45 проектов luxury-сегмента, средняя длительность такого ремонта составляет 9-12 месяцев. Этот срок включает все этапы от дизайн-проекта до финишной уборки, но не учитывает форс-мажоры. Минимальный срок в 9 месяцев достижим только при круглосуточной работе бригады и отсутствии задержек поставок, что на практике редкость
Почему премиальный ремонт длится дольше стандартного, даже если площадь та же?
В luxury-сегменте практически нет типовых решений: дизайн-проект разрабатывается индивидуально и может требовать до 5-6 пересогласований. Инженерные системы (умный дом, климат-контроль) нуждаются в специализированном проектировании, а сроки поставки итальянского камня или немецких окон достигают 4-6 месяцев. Эти факторы, в отличие от упрощённого типового ремонта, растягивают общий график
На каких этапах премиального ремонта чаще всего возникают задержки?
Основные задержки связаны с длительным согласованием замены стояков отопления и водоснабжения с управляющей компанией, поставкой электрощитового оборудования и автоматики для умного дома (до 12 недель), а также ошибками в проекте, когда выводы под технику не совпадают с реальными местами установки. Кроме того, поставка сантехники премиум-брендов (Axor, Gessi) может занять 3-4 месяца, поэтому её нужно заказывать на этапе дизайн-проекта
Какие нормативы нужно обязательно проверять на этапе черновой отделки, чтобы избежать проблем с финишными покрытиями?
Критически важны допуски: отклонение стен по вертикали не должно превышать 2 мм на 1 метр по СНиП 3.04.01-87, а влажность стяжки перед укладкой финишного покрытия должна быть не более 4-5 % (измеряется влагомером). Также нужно контролировать температурно-влажностный режим: температура не ниже +10°C, влажность 40-60%. Несоблюдение этих норм приведёт к трещинам и деформации дорогих покрытий через полгода
Комментарии
Я как раз заканчиваю ремонт в ЖК «Панорама Парк Сосновка» и столкнулась с тем, что поставка итальянского мрамора задержалась на два месяца, хотя заказывала его на этапе дизайн-проекта. В статье верно указано про реалистичные сроки - лучше закладывать запас
Интересно, а насколько реально найти независимого технического заказчика, который не будет работать в сговоре с подрядчиком? Или это тоже риск?
Про резерв 15-20% - это обязательно. У нас вышло ровно 20% на непредвиденные расходы, иначе бы не закончили
Согласна, что дизайн-проект может затянуться из-за правок. Я лично меняла концепцию трижды, и это прибавило месяц. Но результат того стоил
А как часто в премиум-ремонте используют принудительную сушку стяжки? И насколько это безопасно для дорогих покрытий?
Я бы посоветовал всем нанимать строительного контролёра - сам не заметил, как подрядчик сэкономил на штукатурке, пришлось переделывать. Теперь проверяю каждый этап лично
Оставить комментарий
